关于钢结构厂房的造价、设计、施工与售后服务,我们把客户最关心的问题整理在这里。

19 个常见问题

直接答案: 一般厂房次要构件用 Q235B;主钢构(梁柱)首选 Q355B;低温、厚板、重要构件要带质量等级(C/D 级保证冲击韧性)。Q355 是新国标(GB/T 1591-2018)牌号,替代旧标准的 Q345,正式采购必须以设计图纸标注为准。

一、牌号怎么读

钢结构H型钢构件原材料堆放实拍

钢结构H型钢构件原材料堆放实拍

  • Q = 屈服强度的”屈”。
  • 数字 = 屈服强度下限值(MPa)。Q235 即屈服 ≥235 MPa,Q355 即 ≥355 MPa。
  • 质量等级 A/B/C/D/E = 冲击韧性要求,字母越靠后,低温冲击要求越高:
    • A:不要求冲击
    • B:常温 20℃ 冲击
    • C:0℃ 冲击
    • D:-20℃ 冲击
    • E:-40℃ 冲击

二、Q345 和 Q355 什么关系

Q355 是**新国标(GB/T 1591-2018)**牌号,对应并替代旧标准的 Q345,强度等级基本衔接(355 vs 345),并增加了质量等级细分和更严的指标要求。现在新项目图纸一般标注 Q355,老图纸仍写 Q345。两者在工程上可视为同一强度档次的迭代关系,但正式采购、复试、入库必须以设计图纸标注为准,不能随意替换。

三、性能对比

钢结构厚板Z向性能钢板与标识实拍

钢结构厚板Z向性能钢板与标识实拍

牌号屈服强度强度提升适用
Q235235 MPa基准檩条、支撑、次要构件、楼梯、平台
Q355355 MPa约 +45%主梁、主柱、吊车梁、大跨构件

同等荷载下用 Q355,可比 Q235 减小截面、减轻自重、省焊材,但单价略高。是否划算要看”省下的钢量 × 钢价”能否覆盖”高等级钢材的价差”,一般大跨、重荷载时 Q355 更优。

四、选用四条原则

  1. 重要受力构件优先 Q355B,次要构件、非受力构件用 Q235B 更经济。
  2. 北方冬季或低温环境:提高质量等级,选 C 级或 D 级,防止低温脆断(特别是室外、北方地区厂房)。
  3. 厚板(≥40mm):注意厚度方向性能(Z 向),有层状撕裂风险的关键节点要选 Z15/Z25 钢。
  4. 焊接结构:注意碳当量(CEV),碳当量高的钢焊接性变差,厚板必须做焊接工艺评定和预热。

五、采购验收必看

  • 质量证明书(质保书)齐全,核对炉批号与实物标识一致
  • 按批次做力学性能复验(拉伸、弯曲、冲击),依据 GB 50205 要求。
  • 板材表面不得有裂纹、结疤、分层、严重锈蚀(锈蚀等级不超 B 级)。
  • 入库分类堆放、防潮,不锈钢与碳钢分开,避免混用。

六、FAQ

Q1:图纸写 Q345,我能买 Q355 替代吗?
不能擅自替代。虽然 Q355 强度略高,但化学成分、碳当量、焊接性不同,须经设计确认并办理材料代用手续

Q2:低温地区一定要用 D 级吗?
室外、北方冬季或可能承受低温冲击的构件,设计一般会要求 C/D 级。关键受力件按图纸执行,别为省一点差价降等级。

Q3:厚板为什么还要看 Z 向性能?
厚板在焊接时沿厚度方向易产生层状撕裂,Z15/Z25 钢限制硫含量、保证厚度方向延性,节点板和柱脚等关键部位常用。

七、采购与代用避坑清单

  • 材料代用必须走手续:图纸写 Q345 不能擅自买 Q355 替换,反之亦然;确需代用须经设计确认并出材料代用单,因为化学成分、碳当量、焊接性不同。
  • 复验不能省:每批钢材到厂要按 GB 50205 做力学性能复验,厚板、低温环境用的 C/D 级更要查冲击功是否达标。
  • 标识可追溯:炉批号、牌号、规格做好标识,避免现场混钢号,尤其是 Q235 与 Q355 外观相近容易拿错。
  • 仓储防护:分类垫高、防潮,不锈钢与碳钢分开堆放,锈蚀超 B 级的钢材要评估降级或退场,严禁带病进场。

把钢号选对、把复验做实,后面的焊接、连接、验收才站得住脚。

总结

主钢构用 Q355B,次要构件用 Q235B;低温、厚板、关键节点往上提等级。致兴建设(ZHIXING STEEL)具备钢结构工程专业承包壹级资质,材料采购、复试、焊接工艺评定全程把关,钢材源头可控。选材与用钢量优化问题,电话 17601013781

相关阅读: 钢结构厂房每平米用钢量多少?用钢量指标与省钢做法

一句话答案:单层、大跨度、无吊车或轻吊车选门式刚架(最经济);多层、有重级吊车、层高受限选钢框架。分界线大致在:层数 1 层用门式刚架,2 层及以上用钢框架;吊车吨位大于 20t 或工作制 A6 以上慎用门式刚架

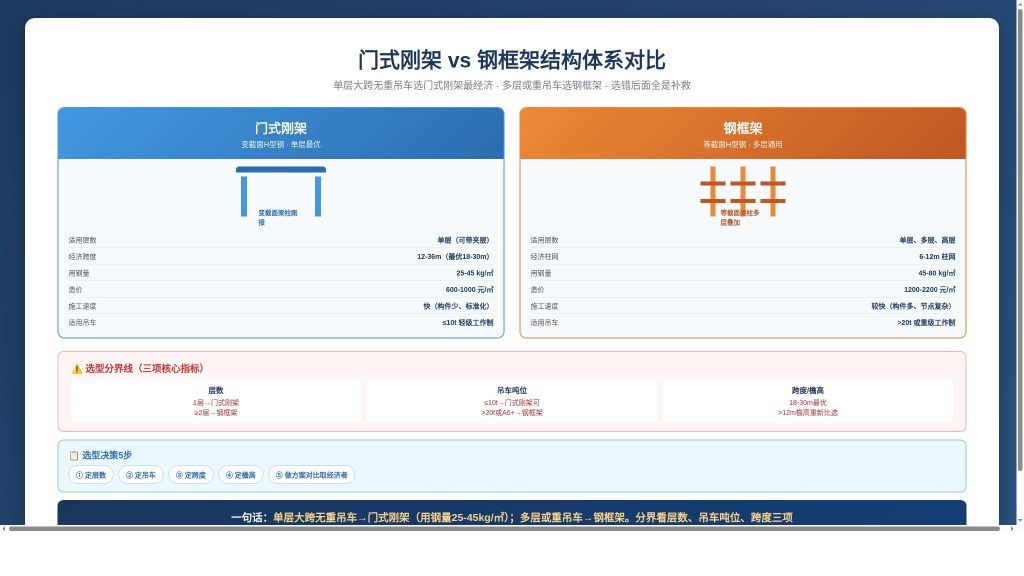

门式刚架与钢框架结构体系对比示意

门式刚架与钢框架结构体系对比示意

这是钢结构厂房最基础的一个选型决策,选错了后面全是补救。

一、两种体系的本质区别

对比项门式刚架钢框架
结构构成变截面 H 型钢梁柱刚接,形成”门”形等截面 H 型钢梁柱刚接,多层叠加
适用层数单层(局部可带夹层)单层、多层、高层均可
经济跨度12–36m(最优 18–30m)6–12m 柱网
用钢量25–45 kg/㎡45–80 kg/㎡
柱距6–9m(可到 12m)6–9m
施工速度快(构件少、标准化)较快(构件多、节点复杂)
造价600–1000 元/㎡1200–2200 元/㎡

二、门式刚架的适用边界

适合的项目

  • 单层工业厂房、仓库、物流中心
  • 跨度 12–36m,檐高 4.5–12m
  • 无吊车或 ≤10t 轻级工作制吊车
  • 无强烈振动设备

不适合的场景

不适用场景原因替代方案
2 层及以上门式刚架规范限定单层钢框架
吊车 >20t刚架侧向刚度不足,吊车晃动钢框架或格构式柱
重级工作制(A6+)疲劳问题突出钢框架 + 制动桁架
层高 >12m变截面优势消失,用钢量上升钢框架或格构体系
有强烈振动设备刚架自振频率低易共振钢框架 + 减震措施

门式刚架的执行规范是《门式刚架轻型房屋钢结构技术规范》GB 51022。

三、钢框架的适用边界

适合的项目

  • 多层工业厂房(2–6 层)
  • 有重型吊车(>20t)或重级工作制
  • 需要大开间、灵活分隔
  • 局部有夹层且需整体受力

代价

  • 用钢量比门式刚架高 40%–80%
  • 节点复杂(梁柱节点需设加劲肋)
  • 造价高 30%–60%

楼承板与框架楼盖的选型见钢筋桁架楼承板怎么选型?厚度、跨度、防火一文讲清

四、混合方案(常见且实用)

实际工程中常用组合:

组合方式适用
门式刚架 + 局部钢框架夹层大空间 + 局部办公
门式刚架 + 格构式柱吊车吨位大但坚持用刚架
下部混凝土框架 + 上部门式刚架多层 + 大跨屋面(如体育馆)
钢框架 + 大跨钢梁多层厂房中有大跨区域

五、选型决策 5 步

  1. 定层数:1 层 → 门式刚架;≥2 层 → 钢框架
  2. 定吊车:≤10t 轻级 → 门式刚架可;>20t 或 A6+ → 钢框架
  3. 定跨度:18–30m → 门式刚架最优;<12m → 框架更省
  4. 定檐高:<12m → 门式刚架;>12m → 重新比选
  5. 做方案对比:两个方案都算含钢量,取经济者

跨度对用钢量的影响见钢结构厂房跨度怎么定?选型与造价关系

六、3 个常见误判

  1. 为了省钢硬用门式刚架 —— 结果加了大量支撑和加固,反而不省
  2. 有吊车仍按无吊车设计 —— 后期加装吊车需大面积加固,见旧钢结构厂房加固改造:什么情况要做、怎么做
  3. 夹层按荷载加到刚架上 —— 夹层应独立设柱,不宜挂在刚架上

抗震要求对体系的影响见钢结构抗震设计要点:从设防到节点

常见问题

问:跨度 24m、无吊车,用哪种? 答:门式刚架。这是最经济区间,用钢量约 28–35 kg/㎡。

问:有 5 吨吊车还能用门式刚架吗? 答:可以。5t 轻级工作制吊车是门式刚架的常见配置,注意设制动梁和柱间支撑。

问:以后可能加夹层,现在要不要按框架做? 答:如果明确要加,建议按钢框架或预留夹层柱基础。后期加挂夹层需加固刚架,成本高。

钢结构与混凝土的整体对比见钢结构厂房 vs 混凝土厂房,到底怎么选?

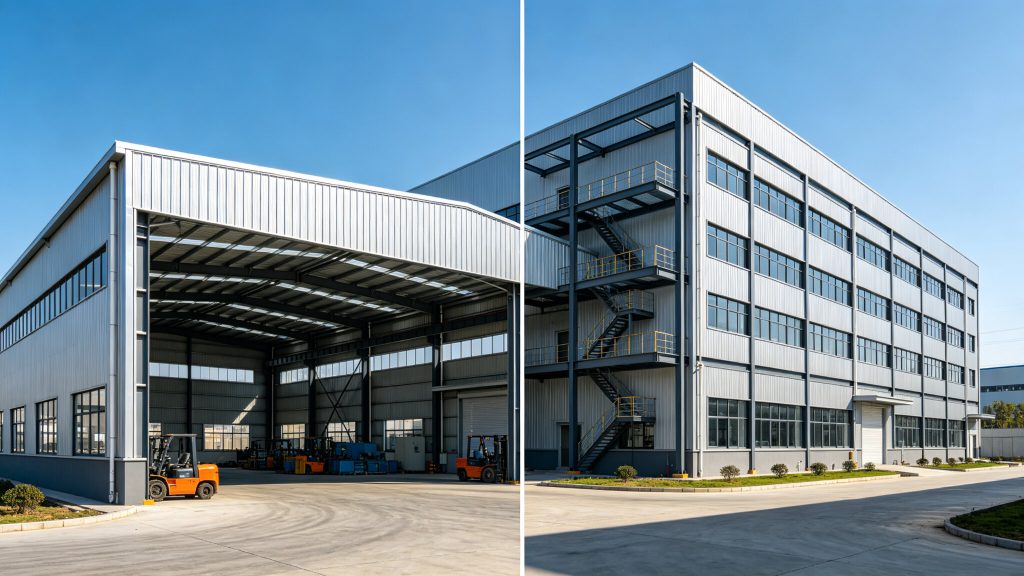

门式刚架厂房与多层钢框架厂房实景对比

门式刚架厂房与多层钢框架厂房实景对比

一句话:单层大跨无重吊车 → 门式刚架(用钢量 25–45kg/㎡);多层或重吊车 → 钢框架。分界看层数、吊车吨位、跨度三项。

致兴建设北京研发中心 + 唐山玉田生产基地,方案阶段做多体系含钢量对比,选经济方案。

需要结构方案比选?电话 17601013781,48 小时内出方案与造价估算。

本文由致兴工程技术中心整理

钢结构厂房屋面天沟排水系统实拍

钢结构厂房屋面天沟排水系统实拍

屋面是厂房”帽子”,排水防雷做不好,里面全遭殃。

屋面排水

  • 坡度:压型钢板屋面坡度一般 ≥5%,大跨长坡加大,防积水;
  • 天沟:内天沟要够宽够坡,外排水用雨水管有组织排放;
  • 落水:暴雨地区加大汇水面积余量,防溢;
  • 节点:采光带、天窗、女儿墙收边是漏水高发,深化画清。

防雷

  • 钢结构本身可做接闪与引下线,但须可靠电气连通(节点跨接);
  • 屋面金属板厚度达标可直接作接闪器,否则加避雷带;
  • 接地极电阻须达标,雷雨多发区重点验算;
  • 防雷与消防审查同步,别漏项。
钢结构屋面避雷带与接地施工

钢结构屋面避雷带与接地施工

一句话:屋面坡够、天沟畅、收边严;防雷连通可靠、接地达标。致兴建设在大型展馆、体育馆项目中统筹屋面与防雷节点。

一句话答案:钢结构厂房常用柱下独立基础(地质好、荷载小)、条形基础(荷载大或柱距小)、桩基础(软弱地基或沉降要求严)。选型的三个依据是:地基承载力、柱底内力(尤其是弯矩和水平力)、沉降控制要求。

钢结构厂房独立基础与桩基施工现场

钢结构厂房独立基础与桩基施工现场

钢结构自重轻(比混凝土结构轻 30%–50%),基础可以做得比混凝土结构小,但柱脚弯矩大、有拔力,抗拔和抗倾覆往往是控制条件。

一、四种基础形式对比

基础形式适用条件优点缺点
柱下独立基础地质好(承载力 ≥120kPa)、无软弱下卧层造价最低、施工快抗拔能力差,不均匀沉降敏感
条形/联合基础柱距小、荷载大、地基稍差整体性好,可平衡弯矩混凝土量大,造价高
筏板基础地基软弱、荷载大整体刚度大,沉降均匀造价最高
桩基础软弱土层厚(>5m)、沉降要求严、有抗拔需求承载力高、沉降小造价高、工期长、需检测

二、选型的三个判断依据

1. 地基承载力(先看地勘报告)

地基承载力特征值 fak建议基础形式
≥ 180 kPa独立基础
120–180 kPa独立基础(加大底面积)或条形
80–120 kPa条形基础或地基处理
< 80 kPa桩基础或地基处理(CFG 桩、换填)

2. 柱底内力(钢结构的特殊性)

钢结构柱脚的三个特点:

  • 弯矩大:刚接柱脚弯矩可达轴力的 1–2 倍
  • 有拔力:风荷载或地震作用下,迎风侧柱可能受拉(拔力可达轴力的 50%–100%)
  • 水平力:柱底剪力大,需验算基础抗滑移

抗拔是钢结构基础最容易被忽略的一项。独立基础靠”基础自重 + 基础以上土重”抗拔,钢柱脚拔力大时必须加大基础埋深或改用桩基(抗拔桩)。

3. 沉降控制

结构类型允许沉降允许沉降差
无吊车厂房200mm0.005L
有吊车厂房150mm0.003L(吊车轨面)
多层钢结构200mm0.004L

有吊车或精密设备的厂房,沉降差控制严格,往往要桩基。

三、柱脚与基础的连接

柱脚形式传力特点基础要求
铰接(外露式)只传轴力和剪力基础较小,锚栓主要抗剪
刚接(外露式)传轴力、剪力、弯矩基础大,锚栓需抗拔
外包式/埋入式传力可靠,刚性好基础需预留杯口或加深

锚栓预埋精度直接决定上部能不能装,施工要点见钢结构厂房基础与地脚螺栓施工要点

四、造价参考

基础类型造价(元/㎡,按建筑面积)
柱下独立基础120–200
条形基础180–280
筏板基础300–450
桩基础(预应力管桩)250–400
桩基础(钻孔灌注桩)350–600

基础造价占钢结构厂房总造价的 15%–25%,地质条件是最大变量。地质差的项目,基础可能比上部钢结构还贵。

五、5 个常见坑

  1. 没做地勘就设计 —— 凭经验估承载力,后期沉降不均
  2. 忽略柱脚拔力 —— 独立基础抗拔不够,台风时基础上拔
  3. 锚栓预埋偏差 —— 钢柱装不上,现场扩孔或返工
  4. 基础未考虑吊车荷载 —— 有吊车时柱底内力大幅增加
  5. 软弱地基未处理 —— 后期不均匀沉降导致围护开裂

基础施工与上部安装可以并行,工期安排见从设计到交付一般需要多久

常见问题

问:钢结构和混凝土基础比能省多少? 答:上部结构自重轻 30%–50%,基础混凝土量可省 20%–35%。但有抗拔需求时,省下的量会被抗拔措施吃掉一部分。

问:地质报告多久有效? 答:地勘报告本身不设有效期,但场地若有回填、开挖等改变,需要重新勘察或补充勘察。

问:能不能先施工后补勘? 答:不建议。地质不明就施工,一旦开挖后发现软弱层,处理成本翻倍。

整体造价构成见多高层钢结构办公楼造价构成:土建、钢构、楼承板、幕墙各占多少

钢结构柱脚锚栓预埋与基础连接节点

钢结构柱脚锚栓预埋与基础连接节点

一句话:地质好、无抗拔用独立基础;软弱或有抗拔需求用桩基。钢结构基础的特殊性是柱脚弯矩大、有拔力,这两点必须先算。

致兴建设北京研发中心 + 唐山玉田生产基地,设计与施工一体化,基础与上部结构协同设计,避免锚栓错位返工。

有基础选型或地质问题要评估?电话 17601013781,48 小时内回复。

本文由致兴工程技术中心整理

一句话答案:吊车梁选型看四个参数——起重量、吊车跨度、工作制级别(A1–A8)、轨顶标高。中小吨位(≤10t)用轧制或焊接 H 型钢梁,20t 以上或重级工作制用焊接箱形梁并做疲劳验算。吊车一旦定了,柱距、柱截面、基础全部跟着变,所以吊车参数必须在方案阶段就锁定,这是带吊车厂房最重要的前置决策。

吊车梁是带吊车厂房的受力核心。选小了不安全,选大了白花钱——一根 20t 吊车梁和一根 5t 的,用钢量能差 3 倍。而最贵的错误不是梁本身,是吊车参数后期变更:梁、柱、牛腿、基础全要重来。

钢结构厂房吊车梁安装施工实拍

钢结构厂房吊车梁安装施工实拍

一、先看懂吊车参数:四个数字定一切

参数含义对结构的影响
起重量(t)额定吊重直接决定吊车梁截面和柱截面
吊车跨度(m)吊车轨道之间的距离决定厂房净跨,一般比厂房跨度小 1–2m
工作制 A1–A8使用频繁程度重级(A6 以上)要做疲劳验算,用钢量明显上升
轨顶标高(m)轨道顶面到地面高度决定柱高和厂房总高,每加 1m 用钢量约增 3%–5%

工作制是外行最容易忽略的。同样起重量 10t:装配车间一天吊几十次(A5 中级)和冶金车间一天吊几百次满负荷(A7/A8 重级、特重级),吊车梁的设计完全不是一个等级。买吊车时省了工作制的钱,厂房结构上会加倍还回来。

二、吊车梁三种形式怎么选

梁形式适用吨位特点造价相对值
轧制 H 型钢梁≤5t,轻级/中级最便宜,供货快,无需焊接加工1.0
焊接 H 型钢梁5–20t,中级截面可按需定制,最常用1.2–1.5
焊接箱形梁20t 以上或重级工作制抗扭刚度大,适合大跨度、重级1.8–2.5

经验法则

三、吊车梁设计的 5 个关键点

1. 荷载不只算自重 吊车荷载包括:竖向轮压、横向水平刹车力、纵向水平刹车力、卡轨力(重级工作制)。桥式吊车小车刹车时产生的横向水平力,能达到起重量的一定比例,这个力最后全传给吊车梁上翼缘和柱。

2. 制动结构 吊车梁上翼缘要做制动桁架或制动板,承担横向水平力并保证侧向稳定。重级工作制厂房这一项不能省。

3. 疲劳是隐性杀手 吊车梁一辈子要承受几十万到上百万次加载循环。看起来”够结实”的梁,可能在反复荷载下从焊缝处开裂。所以重级工作制吊车梁:

  • 焊缝按一级要求做探伤
  • 避免截面突变,节点做圆弧过渡
  • 螺栓连接优先于焊接(减少残余应力)

4. 牛腿与柱的连接 吊车梁坐在柱的牛腿上。牛腿焊缝是全结构受力最集中的部位之一,重型厂房的牛腿破坏事故,八成出在焊缝质量上。

5. 轨道连接件 轨道压板要能抗横向力,轨距偏差要控制在允许范围内,否则吊车轮子啃轨,磨损和卡轨力都会超预期。

重型厂房桥式吊车与制动梁节点

重型厂房桥式吊车与制动梁节点

四、吊车参数怎么影响整个厂房

吊车定了,下面这一串全部跟着变:

  1. 柱距 —— 有吊车的厂房柱距通常 6–9m,柱距越大吊车梁越贵
  2. 柱截面 —— 带 20t 吊车的柱和不带吊车的柱,截面能差一倍以上
  3. 柱脚与基础 —— 吊车轮压通过柱传到基础,基础尺寸和配筋都要加大,地基承载要求也提高,详见钢结构厂房地基基础怎么选?独立基础、条形基础与桩基对比
  4. 厂房总造价 —— 吊车吨位是造价的最大变量之一,20t 吊车厂房比 5t 的每平米贵 300–600 元,具体区间见钢结构厂房每平方米造价是多少?2026 年造价区间与影响因素全解

五、最常见的 4 个坑

  1. 先建厂房后想买吊车 —— 结构做完才发现吊车装不进去或者梁不够强,返工代价极大。正确顺序:先定工艺和吊车,再出结构方案。
  2. 按”最大吊一次”选吨位 —— 偶尔吊一次大件,可以两台吊车抬吊或租汽车吊,不必按极限工况设计厂房,能省一大笔。
  3. 工作制虚报 —— 为了省吊车的钱选了中级工作制,实际天天满负荷跑,吊车和吊车梁都加速损坏。
  4. 不考虑检修 —— 吊车轨道、制动系统、吊车梁连接节点都需要定期检查,净空和走道要预留检修空间。

常见问题

问:后期想从小吨位换成大吨位吊车,行吗? 答:一般不行。吊车梁、柱、牛腿、基础都是按原吨位设计的,换大吊车等于全部重新验算加固,费用接近新建。有扩产预期的,方案阶段就要预留。

问:吊车梁可以自己加工吗? 答:可以,但重级工作制吊车梁的焊缝要求一级探伤,加工厂的工艺评定和探伤能力必须达标,挑选标准见钢结构厂房怎么选施工单位?6 项考察清单与招标避坑指南

问:柱距想加大省柱子,吊车梁会贵多少? 答:柱距从 6m 加到 12m,柱子和基础省了,但吊车梁用钢量大约翻倍,还要上制动桁架。有吊车的厂房柱距超过 9m 前必须做方案比选。

一句话:吊车梁由”起重量、跨度、工作制、轨顶标高”四个参数锁定,其中工作制最容易被忽略、后果最重。吊车参数要在方案阶段一次定死——它决定的不只是梁,是整栋厂房。

致兴建设(致兴国际钢结构(唐山)有限公司)持有钢结构工程专业承包壹级资质,带吊车重型厂房从工艺布置、吊车选型到吊车梁设计一体化交付,冶金、装备制造类重型项目实绩丰富。

有吊车的厂房要评估?把起重量、跨度、轨高发过来,电话 17601013781,48 小时内出方案和用钢量估算。

本文由致兴工程技术中心整理

一句话答案:屋面雪荷载按《建筑结构荷载规范》GB 50009 取 50 年一遇基本雪压,再乘屋面积雪分布系数。双坡屋面必须验算不均匀分布和半跨积雪——很多厂房垮塌不是雪太大,是一侧堆雪导致内力重分布。

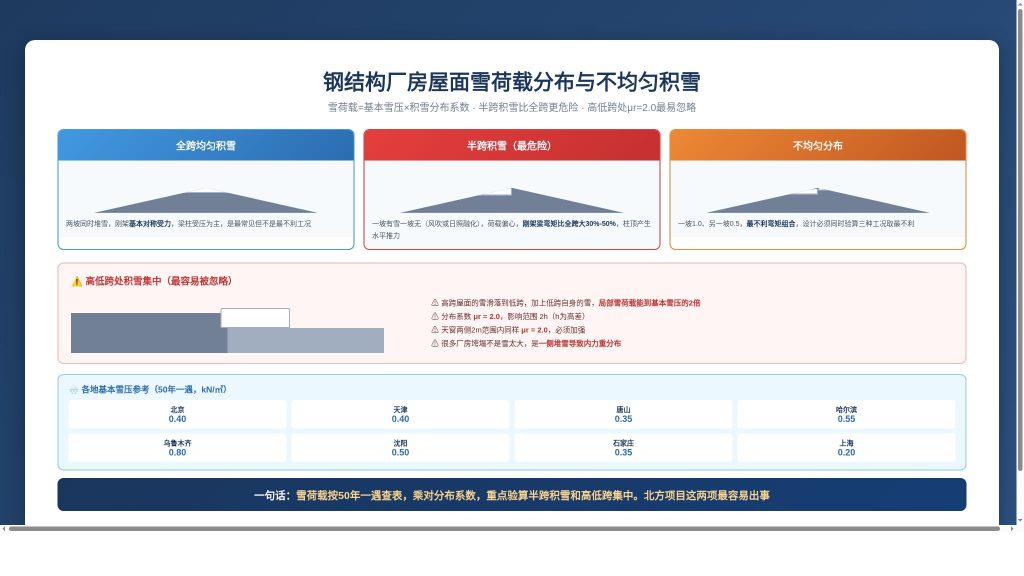

钢结构厂房屋面雪荷载分布与不均匀积雪

钢结构厂房屋面雪荷载分布与不均匀积雪

北方地区的钢结构厂房,雪荷载经常是控制工况。轻钢屋盖自重轻(0.3–0.5 kN/㎡),一场大雪能到 0.4–0.7 kN/㎡,雪荷载可能超过恒载。

一、基本雪压取值(50 年一遇)

地区基本雪压 s₀(kN/㎡)
北京0.40
天津0.40
唐山0.35
哈尔滨0.55
乌鲁木齐0.80
沈阳0.50
石家庄0.35
上海0.20

雪荷载标准值: sₖ = μr · s₀

μr 为屋面积雪分布系数,按屋面形式取值。

二、屋面积雪分布系数 μr

屋面形式μr
单坡、双坡(α ≤ 25°)1.0
双坡(α = 30°)0.8
双坡(α ≥ 60°)0(雪滑落)
拱形屋面按 l/8f 查表,但不大于 1.0
带天窗屋面天窗处 1.0,天窗两侧 2m 范围内 2.0
高低跨(低跨处)2.0,影响范围 2h(h 为高差)

高低跨处 μr = 2.0 是最容易被忽略的一项。高跨屋面的雪滑落到低跨,加上低跨自身的雪,局部雪荷载能到基本雪压的 2 倍。

三、半跨积雪与不均匀分布(最危险)

工况说明影响
全跨均匀积雪两坡同时堆雪梁柱受压为主
半跨积雪一坡有雪一坡无(风吹或日照融化)刚架产生不对称弯矩,柱顶侧移
不均匀分布一坡 1.0,另一坡 0.5最不利弯矩组合

为什么半跨更危险:均匀积雪时刚架基本对称受力;半跨积雪时荷载偏心,柱顶产生水平推力,刚架梁弯矩可能比全跨工况大 30%–50%。

设计时必须同时验算:全跨均匀、半跨、不均匀三种工况,取最不利。

四、承载力与变形验算

1. 承载力 按 GB 50017 验算刚架梁、柱在最不利雪荷载组合下的强度和稳定。

2. 变形

  • 刚架梁挠度:L/180(有吊顶)或 L/150(无吊顶)
  • 柱顶水平位移:H/60(无吊车)或 H/100(有吊车)

3. 檩条 雪荷载大时檩条往往先出问题。拉条、撑杆必须按设计设置,不能省。

檩条与围护系统的防腐要求见钢结构防腐与防火涂装:等级怎么定、怎么做才耐久

五、防雪构造措施

措施适用场景
设挡雪板(雪挡)防止屋面积雪滑落伤人或堆到低跨
加大屋面坡度坡度 >30° 积雪自然滑落
融雪系统(发热电缆/热水管)严寒地区、重要厂房
天窗周边加强应对 μr = 2.0 的积雪集中
高低跨处低跨加强局部雪荷载翻倍

六、4 个常见错误

  1. 只算全跨均匀雪 —— 没算半跨,刚架内力算小了
  2. 忽略高低跨积雪集中 —— 低跨屋面梁直接被压垮
  3. 雪荷载取值按邻省或经验 —— 应按项目所在地查规范
  4. 雪后不及时清理 —— 超过设计值时未采取应急卸载

构件用钢量与荷载直接相关,见钢结构工程量怎么算?用钢量估算方法与公式

常见问题

问:雪荷载和活荷载要不要同时算? 答:屋面活荷载(施工检修荷载 0.5 kN/㎡)与雪荷载不同时考虑,取两者较大值。

问:积雪超过设计值怎么办? 答:立即组织清雪(对称、均匀清除,不能只清一侧),必要时设置临时支撑。清雪时严禁单侧堆放。

问:能不能用加大用钢量一劳永逸? 答:不经济。按规范取值设计即可,重点是高低跨、天窗等局部的积雪集中处理。

跨度与荷载的选型关系见钢结构厂房跨度怎么定?选型与造价关系

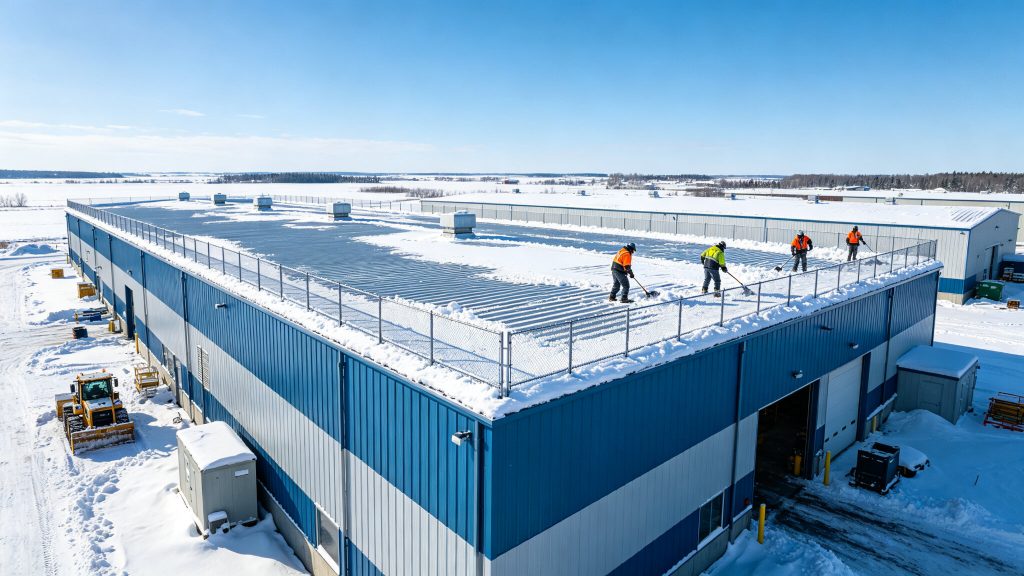

钢结构厂房屋面清雪与挡雪板构造

钢结构厂房屋面清雪与挡雪板构造

一句话:雪荷载按 50 年一遇查表,乘对分布系数,重点验算半跨积雪和高低跨集中。北方项目这两项最容易出事。

致兴建设北京研发中心 + 唐山玉田生产基地,京津冀及北方项目按属地雪压取值设计。

有雪荷载复核或厂房加固需求?电话 17601013781

本文由致兴工程技术中心整理

钢结构厂房防火分区与疏散示意

钢结构厂房防火分区与疏散示意

钢结构本身不燃,但钢材遇高温会软化失稳,所以消防审查极严。

耐火等级:厂房按火灾危险性分甲、乙、丙类,钢构件须达相应耐火极限(柱、梁、屋顶承重构件各不同),靠防火涂料或防火板实现。

防火分区:用防火墙、防火卷帘划分面积上限,大跨厂房可用有效防火分隔,避免一点着火殃及全跨。

疏散:安全出口数量、距离、宽度达标;人员密集或大型厂房须双向疏散。

防火涂料:厚度按设计耐火极限,薄型/厚型选对应产品,涂装前除锈、涂装后测厚验收。

给排水与报警:室内外消火栓、自动喷淋(视危险等级)、火灾报警系统须同步设计。

审查卡点:消防设计审查在图审和施工许可前,防火设计不明确会被打回。

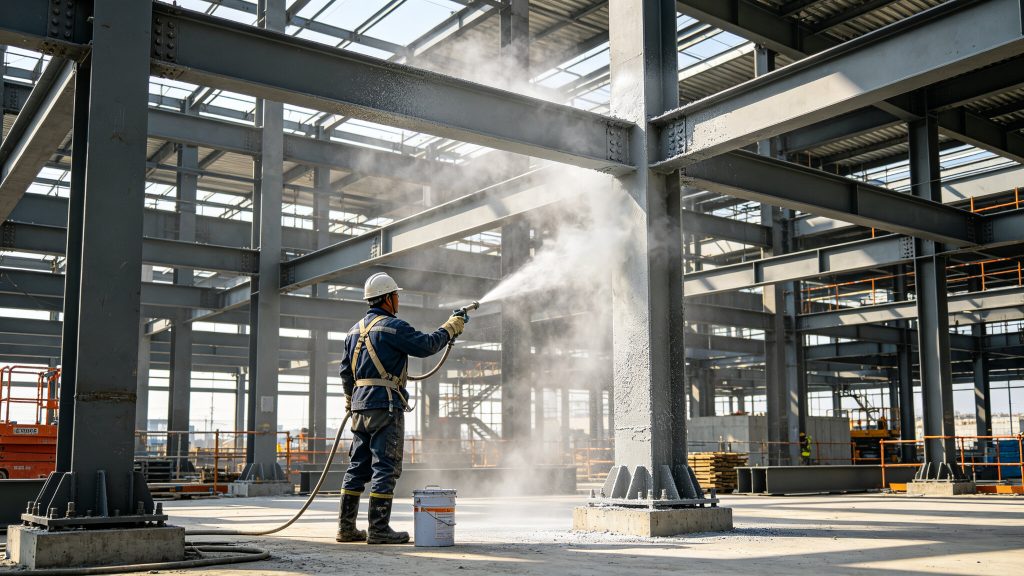

钢结构防火涂料涂装施工实拍

钢结构防火涂料涂装施工实拍

一句话:先定火灾危险类别,再锁耐火等级与分区疏散,防火涂装按厚度验收。致兴建设深化阶段即锁定消防强条。

钢结构厂房常见质量问题示意

钢结构厂房常见质量问题示意

一句话答案:钢结构厂房最高发的 8 类质量问题是——地脚螺栓预埋偏差、焊缝缺陷、涂层厚度不足、屋面渗漏、构件变形、高强螺栓未终拧、安装精度超差、围护板安装不规范。八成问题出在连接和表面处理,不是主体构件。

这些问题有个共同点:验收时看起来都挺好,用两三年才暴露。所以避坑的关键在过程控制,不在竣工验收。

一、8 类高频问题速查

问题常见原因后果怎么防
地脚螺栓偏差预埋定位不准、浇筑移位柱脚装不上,现场扩孔用定位模板,浇筑中复测
焊缝缺陷未做工艺评定、焊材受潮、未预热延迟裂纹,承载力下降持证焊接 + 探伤检测
涂层厚度不足少涂一道、稀释过度3–5 年返锈磁性测厚仪抽检
屋面渗漏屋脊、天沟、螺栓孔密封失效影响生产,保温层失效雨后检查,密封胶选耐候型
构件变形运输堆放不当、吊装点错误安装困难,受力改变垫木规范,吊装验算
高强螺栓未终拧漏拧、扭矩不足连接滑移,节点失效终拧标记 + 扭矩抽查
安装精度超差未校正就固定、测量不准累计偏差,垂直度超标分层校正,及时复测
围护板不规范搭接长度不足、自攻钉打歪漏风漏水按图施工,检查搭接

二、最容易被忽略的 3 个坑

1. 地脚螺栓——一次出错,全场返工

螺栓预埋偏差超过 GB 50205 允许值(中心偏移通常 5mm),钢柱就装不上。现场常见做法是扩孔、加垫板、甚至割掉重埋,每一种都会削弱柱脚节点。

2. 高强螺栓——”拧了”和”拧到位”是两回事

高强螺栓分初拧和终拧,终拧扭矩要按扭矩系数算。工人凭手感拧,或者只做初拧就交工,节点在大风或吊车制动力下会滑移。验收要查终拧标记和扭矩记录。

3. 涂装——看不见的地方最先锈

焊缝处、节点板背面、构件端部、螺栓连接面,这些地方最容易漏涂或者涂层过薄。三年后会从这些点开始返锈,然后整片扩散。

焊接和涂装的完整控制要点见钢结构焊接和防腐质量如何保障?从工艺评定到涂层检测全流程,焊缝探伤标准见钢结构焊缝质量怎么控?探伤检测全流程

三、业主能做的 5 件事

  1. 开工前锁定图纸 —— 变更越少,质量越可控
  2. 要求提供工艺评定和焊工证 —— 这是焊接质量的门槛
  3. 关键节点旁站 —— 柱脚灌浆、高强螺栓终拧、屋脊密封
  4. 留存检测记录 —— 探伤报告、测厚记录、扭矩记录,验收和维保都要用
  5. 雨季前做一次屋面检查 —— 早发现漏点,维修成本最低

螺栓施工的细节见钢结构厂房基础与地脚螺栓施工要点,选施工单位的考察清单见钢结构厂房怎么选施工单位?6 项考察清单与招标避坑指南

四、验收时重点查什么

检查项手段合格标准
焊缝外观 + 超声探伤一、二级焊缝探伤合格
涂层磁性测厚仪平均不低于设计值,最低点 ≥80%
高强螺栓扭矩扳手抽检终拧扭矩符合设计要求
安装精度经纬仪、水准仪柱垂直度、梁标高在允许偏差内
屋面淋水试验无渗漏

发现严重缺陷时的加固处理,见旧钢结构厂房加固改造:什么情况要做、怎么做

常见问题

问:问题已经出现了怎么办? 答:先判断严重程度。影响结构安全的(焊缝开裂、构件变形、螺栓失效)立即处理;只影响使用功能的(渗漏、涂层)可计划性维修。诊断方法见交付后出现锈蚀、渗漏怎么办?原因诊断与治理方案

问:怎么避免”验收合格但两年后出问题”? 答:把过程资料要全——工艺评定报告、探伤报告、测厚记录、扭矩记录。资料齐全的队伍,质量通常也不会差。

问:要不要请第三方检测? 答:建议请。费用不高,但对施工单位是硬约束。尤其是焊缝探伤和涂层测厚,第三方数据最有说服力。

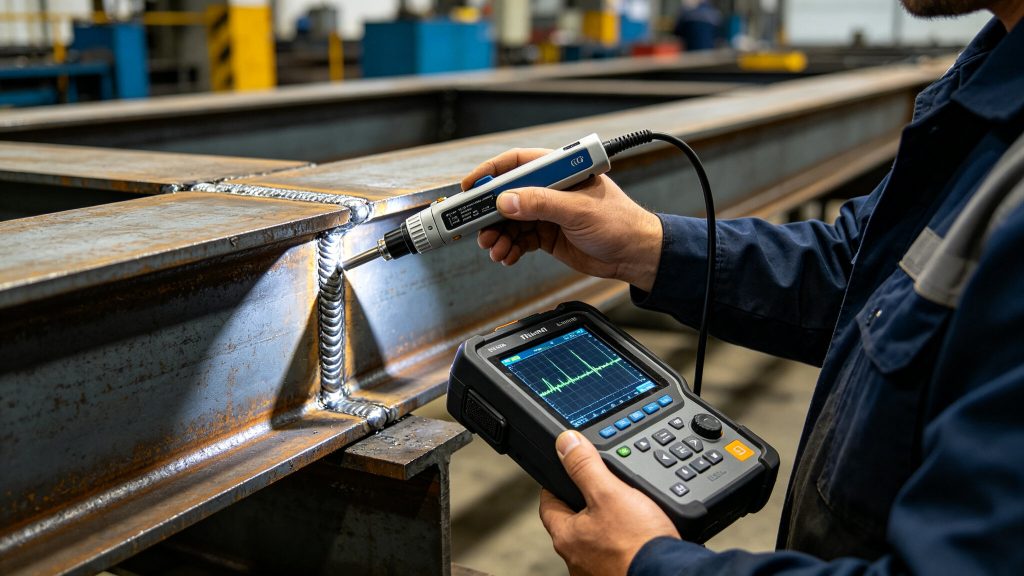

钢结构焊缝探伤检测实拍

钢结构焊缝探伤检测实拍

一句话:锈、漏、焊、形、火、栓六大坑,设计施工两端卡住就少返工。致兴建设靠工厂化加工+探伤+涂装统筹降风险。

钢结构的质量问题八成在连接和表面处理——螺栓拧到位没有、涂层够厚没有、焊缝做探伤没有,这三件事盯住了,基本不会出大问题。

致兴建设焊接与涂装工序全程留痕,可提供完整检测记录。有质量问题需要诊断?电话 17601013781

旧钢结构厂房加固改造施工现场

一句话答案:五种情况必须加固——改变使用用途、增加荷载(加吊车/加层/加设备)、构件锈蚀或变形损伤、原设计不满足现行规范、使用年限到期需延长。流程是”检测鉴定 → 加固设计 → 施工 → 复检”,缺一不可。

很多业主以为加固就是”哪里坏了补哪里”,其实恰恰相反——加固的核心是先算清楚结构还有多少余量,再决定补在哪。凭感觉焊两块钢板上去,可能反而改变受力路径,把别处压坏。

一、什么情况需要做加固

触发情形典型例子紧迫度
改变使用用途仓库改生产车间、加夹层
增加荷载新增吊车、加装光伏、设备增重
构件损伤撞击变形、锈蚀截面减薄、焊缝开裂高(立即)
规范更新抗震设防烈度调整、荷载规范修订
年限到期达到设计使用年限需继续使用

加装光伏是当下的高发场景:屋面加光伏板,每平方米增加 15–25kg 恒载,加上风荷载和雪荷载组合,很多老厂房的檩条和刚架直接超限。加装前必须验算。

二、第一步一定是检测鉴定,不是直接干

按《工业建筑可靠性鉴定标准》GB 50144,先做可靠性鉴定,内容包括:

  1. 结构布置核查 —— 实际构件布置是否与原图一致(很多时候对不上)
  2. 构件截面实测 —— 用测厚仪测板厚,看锈蚀减薄多少
  3. 材质检测 —— 老厂房可能是 Q235,不是当年图纸写的 Q345
  4. 连接检查 —— 焊缝质量、螺栓是否松动缺失、铆接是否完好
  5. 变形测量 —— 柱垂直度、梁挠度、屋架下挠
  6. 损伤调查 —— 裂缝、锈蚀、机械损伤、地基沉降

鉴定结论会分级,需要处理的是安全性不足的构件和整体。没有这一步就做加固设计,等于蒙着眼睛开药方。

三、常用加固方法怎么选

加固方法适用情况优点缺点
增大截面梁柱承载力普遍不足效果可靠,工艺成熟增加自重,需动火,影响使用
粘贴钢板局部受弯、受拉不足不增加截面,施工快对表面处理要求高,怕火
碳纤维布受拉构件、疲劳加固轻质高强,耐腐蚀耐火差,不耐高温环境
增设支撑整体刚度不足、侧移大效果显著,造价低占用使用空间
改变结构体系跨度过大、受力不合理从根本上解决问题造价高,施工复杂
体外预应力大跨度梁下挠能主动改善受力设计与施工门槛高

《钢结构加固设计标准》GB 51367 是现行依据,加固设计必须由有资质的单位出图,不能由施工队现场”看着办”。

四、加固施工的 4 个要点

  1. 先卸载再施工 —— 能卸载的尽量卸,不能卸载的要验算施工过程的安全性
  2. 焊接要谨慎 —— 在受力构件上施焊会产生热影响区和残余应力,需评估;重要构件可用螺栓连接替代
  3. 表面处理到位 —— 粘贴钢板、碳纤维前,钢材表面必须除锈达到 Sa2.5 或 St3
  4. 防火防腐同步补 —— 加固完的构件要恢复防火和防腐,不能留下裸露面

五、加固 vs 重建,怎么选

判据倾向加固倾向重建
加固费用 / 重建费用<40%>60%
结构损伤范围局部普遍
使用功能变化
停产损失大(不能停)可承受

加固最大的优势是可以不停产、不拆迁、周期短,通常 30–60 天能完成,这是很多生产企业选它的原因。

常见问题

问:加固完能用多少年? 答:按加固后的设计使用年限执行,通常延续 20–30 年。但前提是后期维护跟上,尤其是防腐。

问:加固需要报审吗? 答:涉及结构安全的加固工程需要图审和竣工验收,不能私下施工。改变使用用途的还要走规划、消防手续。

问:检测鉴定大概多少钱? 答:按建筑面积和检测项目计,常规厂房几万元起。这笔钱不能省——它能告诉你到底要不要加固、加固哪里。

承载力验算与结构体系调整的技术细节,见钢结构抗震设计要点:从设防到节点。加固后的维护要点见钢结构厂房能用多少年?寿命与维护全解

钢结构构件外包钢加固节点

钢结构构件外包钢加固节点

一句话:加固的顺序是”先鉴定、再设计、后施工”,凭经验直接补钢板是最危险的做法。

致兴建设可做既有厂房结构检测、加固设计与施工,欢迎提供原图或现场照片初步评估。电话 17601013781

本文由致兴工程技术中心整理

钢结构厂房基础地脚螺栓预埋施工

钢结构厂房基础地脚螺栓预埋施工

一句话答案:基础选型看地质条件和柱荷载——地质好、荷载小用独立基础,地质差或荷载大用桩基,柱距密且荷载均匀可用条形基础。地脚螺栓是全流程最容易出错的一道工序,中心偏移允许偏差通常仅 5mm,一旦偏了,钢柱就装不上。

基础属于地下工程,做完就看不见。但钢结构的安装精度最后全压在它身上——基础差 10mm,柱子就得扩孔或者加垫,整个上部结构的质量都被拖累。

一、三种基础形式怎么选

基础形式适用条件优点缺点
独立基础地质较好(承载力 ≥120kPa)、柱荷载中等造价低、施工快不均匀沉降敏感
条形基础柱距密、荷载均匀、地质一般整体性好混凝土量大
筏板基础地质差、荷载大、沉降要求严刚度大、抗不均匀沉降造价高
桩基础软弱地基、重型厂房、大吨位吊车承载力高、沉降小造价最高,工期长

选型依据必须有地勘报告。凭经验定基础形式,是后期沉降开裂的头号原因。冶金、重型厂房(吊车 ≥20t)通常要上桩基。

二、地脚螺栓:精度决定成败

允许偏差(GB 50205 常用控制值):

检查项允许偏差
螺栓中心偏移≤5mm
螺栓露出长度+30mm / -0
螺纹长度+30mm / -0
支承面标高±3mm
支承面水平度L/1000

保证精度的四个做法

  1. 定位模板(定位套板) —— 用钢板按柱脚孔位钻孔,把螺栓固定成整体再埋,这是最有效的办法
  2. 独立支撑固定 —— 螺栓不能绑在钢筋上,要单独做支撑骨架,避免浇筑时移位
  3. 浇筑中复测 —— 混凝土振捣时最容易顶偏,振捣完再测一次
  4. 成品保护 —— 浇筑后螺纹要涂油包好,防止碰弯和沾灰

偏差了怎么办(按严重程度):

  • ≤5mm:钢柱底板孔扩孔处理
  • 5–15mm:加过渡钢板或重新钻孔

三、柱脚灌浆

  1. 钢柱就位、校正、紧固后及时灌浆,不能拖
  2. 灌浆料用无收缩高强灌浆料,不是普通水泥砂浆
  3. 灌浆前清理基础面,湿润但不得有积水
  4. 灌浆要密实,从一侧灌入,避免气泡
  5. 灌浆后养护不少于 7 天

常见错误:用普通砂浆灌浆、灌浆不密实留下空腔、柱底板下垫铁不焊牢——这些会导致柱脚下沉或晃动。

四、基础施工与上部结构的衔接

环节控制要点出问题后果
基础顶面标高预留 50mm 二次灌浆层标高错了柱底要垫或切
混凝土强度达到设计强度 75% 以上才能安装提前安装导致基础开裂
轴线交接土建与安装共同复核累计偏差,钢柱装错位置
螺栓螺纹保护涂油包裹螺纹损坏,螺帽拧不上
排水基础周边做散水坡积水浸泡,螺栓锈蚀

冬雨季基础施工要特别注意——冬季要防冻、雨季要防积水泡槽,详见钢结构冬雨季施工怎么保证质量?低温焊接、涂装与吊装控制要点

常见问题

问:地脚螺栓偏了能扩孔吗? 答:小偏差(≤5mm)可以扩孔,但要补焊垫板,且必须经设计同意。偏差大的必须出专项方案,不能现场随意处理。

问:柱距多大用什么基础? 答:柱距不是决定因素,柱荷载和地质才是。常见 6–9m 柱距的轻钢厂房,地质好时独立基础最经济。柱网怎么定见钢结构厂房跨度怎么定?选型与造价关系

问:从基础施工到钢柱进场要多久? 答:常规 20–30 天,含养护。可以和工厂制造并行,能省 30–45 天。工期安排见从设计到交付一般需要多久?钢结构厂房工期全周期拆解

钢柱底板二次灌浆施工实拍

钢柱底板二次灌浆施工实拍

一句话:基础看不见但最关键,地脚螺栓 5mm 的偏差就能让整根柱子装不上。定位模板 + 浇筑复测 + 成品保护,三件事做到位就稳了。

致兴建设自有施工队伍,基础与安装一体化衔接,柱脚节点不出推诿。电话 17601013781

本文由致兴工程技术中心整理
