北方项目绕不开冬雨季,钢构对温度与湿度敏感,提前预案比事后修补便宜得多。

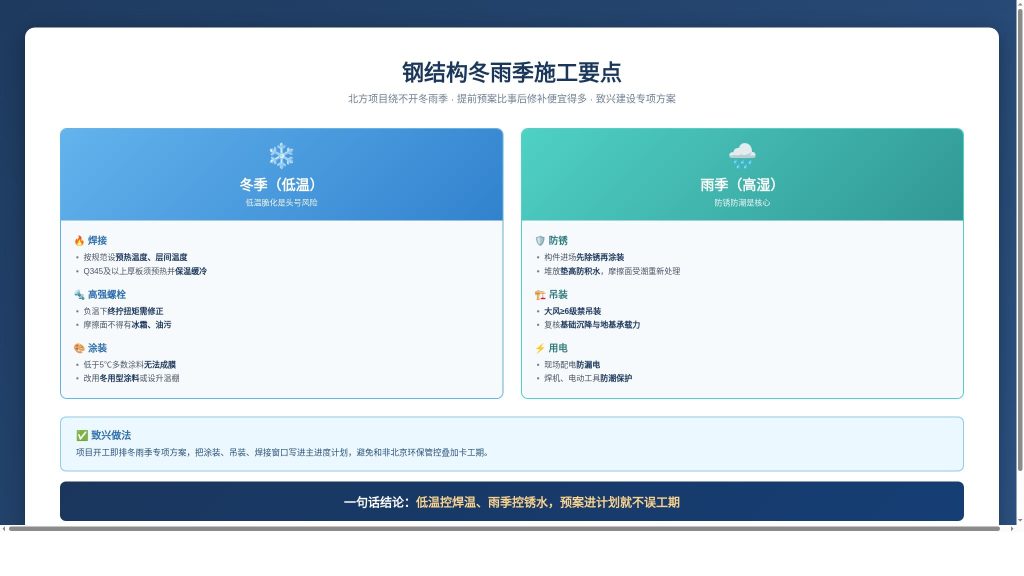

钢结构冬雨季施工要点:冬季低温控焊接预热、高强螺栓扭矩、涂装温度;雨季高湿控防锈、吊装大风、用电防潮

一句话答案:冬雨季施工不掉链子,靠的是”三个硬指标 + 两个停工红线”——焊接区温度不低于 20℃、涂装环境 5–38℃ 且湿度 ≤85%、钢材表面高于露点 3℃;风速超标和焊接区温度上不去,必须停工

钢结构号称”全天候施工”,但这是相对混凝土而言。真到零下十几度或连续降雨,该停的还得停——强行干出来的活,返工成本比停工损失高得多。


一、先搞清楚什么情况算”冬期施工”

按《建筑工程冬期施工规程》JGJ/T 104,室外日平均气温连续 5 天稳定低于 5℃,即进入冬期施工。不是等到零下才算——5℃ 以上钢材焊接、涂装的效率就已经明显下降。

条件判定要采取的措施
连续 5 天日平均气温 <5℃进入冬期施工编制冬施方案,测温记录
日最低气温 <-10℃严冬焊接必须全程预热伴热
日最低气温 <-20℃停止焊接作业只做拼装校正,不焊接
风速 >8m/s(手工焊)需防风棚搭设挡风设施
风速 >2m/s(气保焊)需防风棚气体保护最怕风
相对湿度 >90%禁止焊接除湿或停工
雨天、雪天禁止露天涂装转入室内或停工

二、冬季施工:四道关

第一关:焊接

《钢结构焊接规范》GB 50661 规定:焊接作业区温度低于 0℃ 时,应将焊接区各方向不小于 2 倍板厚且不小于 100mm 范围内的母材加热到 20℃ 以上,且整个焊接过程中不得低于这个温度。

具体做法:

  • 预热温度比常温提高一档(Q355、板厚 ≥25mm 的,预热 100–150℃)
  • 层间温度控制在 120–200℃,中途停焊要重新加热
  • 焊后立即保温缓冷(石棉被覆盖),防止冷裂
  • 焊条烘干后放保温筒,低温环境两小时未用要回炉

厚板焊接的防裂细节见钢结构厚板焊接质量控制:一级焊缝怎么保证不裂

第二关:涂装

低温涂装最常见的失败是”刷上去没事,半年后整片起皮”——因为钢材表面结了看不见的薄霜。

硬指标(GB 50205):

  • 环境温度 5–38℃,相对湿度 ≤85%
  • 钢材表面温度高于露点 3℃ 以上
  • 有霜、有冰、有水膜,一律不许涂
  • 冬季涂料要选冬用型固化剂,普通固化剂 5℃ 以下基本不固化

配套体系与环境要求见钢结构防腐与防火涂装:等级怎么定、怎么做才耐久

第三关:高强螺栓

负温下扭矩系数会漂移,常温标定的扳手到冬天可能拧不到位。做法是:

  • 每批螺栓做负温扭矩系数复验
  • 当天标定、当天使用
  • 终拧后 24 小时内完成检查

第四关:基础与吊装

  • 混凝土基础冬施要加防冻剂、覆盖保温,达到受冻临界强度前不能受冻
  • 大雪后必须先清雪再上构件,屋面积雪荷载超载是塌方主因
  • 构件表面结冰打滑,吊装索具要加大防滑系数
  • 吊车行走路线要压实防滑

基础施工要点见钢结构厂房基础与地脚螺栓施工要点


三、雨季施工:五件事

风险点后果控制措施
构件堆场积水构件锈蚀、泥水污染垫高 200mm 以上,覆盖防雨布,四周挖排水沟
焊接区受潮氢气孔、延迟裂纹火焰烘烤除湿,焊条烘干,湿度 >90% 停工
涂装返工涂层起泡脱落湿度 ≤85%,表面高于露点 3℃,雨后重新除锈
吊装打滑构件坠落索具防滑检查,风力 ≥6 级停止吊装
临时支撑失稳结构倾覆安装未形成稳定单元前,缆风绳和临时支撑不得拆除

最容易被忽略的是”未形成稳定单元”:钢构件吊装就位后,在支撑、系杆、檩条没装完之前,结构是不稳定的。雨季风大、地基软化,这一阶段最容易出事。

大跨度结构的吊装安全与防风要求,见大跨度钢结构安装安全方案与规范依据:吊装、高处作业、防风


四、冬雨季到底拖多少工期

情况效率折损说明
冬季(0–5℃)降 20%–30%预热、保温占时间
严冬(-10℃ 以下)降 40%–50%有效作业时间大幅缩短
雨季(连续降雨)降 20%–40%焊接、涂装大面积停工
雨季(阵雨为主)降 10%–15%影响有限

排工期时北方项目要预留冬歇期,南方项目要避开梅雨季。工期怎么排见从设计到交付一般需要多久


常见问题

问:冬天到底能不能焊? 答:能,但必须有预热和保温措施,且焊接区温度不低于 20℃、-20℃ 以下停止焊接。没有措施的情况下硬焊,出的是延迟裂纹,当时探伤可能都探不出来。

问:雨季涂装总出问题,怎么办? 答:三个办法——搭移动防雨棚、改用水性低表面处理涂料、把涂装工序尽量前置到工厂完成。工厂涂装占比越高,现场受天气影响越小。

问:冬雨季施工要不要加钱? 答:要。冬施措施费(预热、保温、防雨棚、人工降效)通常按措施项目单列,签合同时就要明确,否则后期容易扯皮。

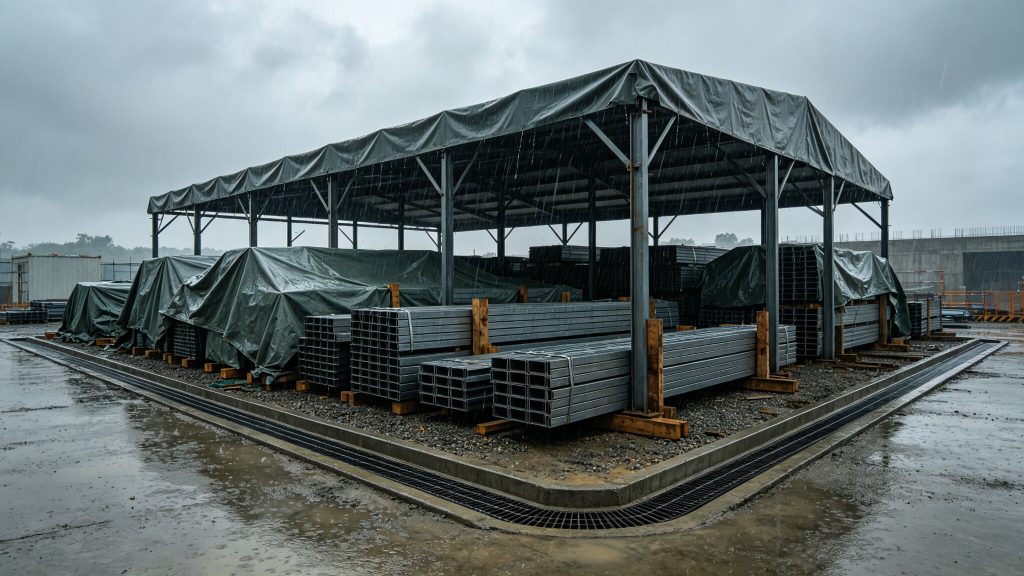

钢结构雨季施工构件堆放防雨与排水措施

钢结构雨季施工构件堆放防雨与排水措施

一句话:冬雨季不是不能干,是要有措施地干——焊接管温度、涂装管湿度、吊装管风力,三条守住了,质量和安全都不会掉链子。
