一句话答案:一栋 5000㎡ 的钢结构厂房,从方案到交付通常 90–150 天。其中设计 15–30 天、深化 15–25 天、工厂制造 30–45 天、现场安装 45–75 天,基础施工可与工厂制造并行,能省 30–45 天。

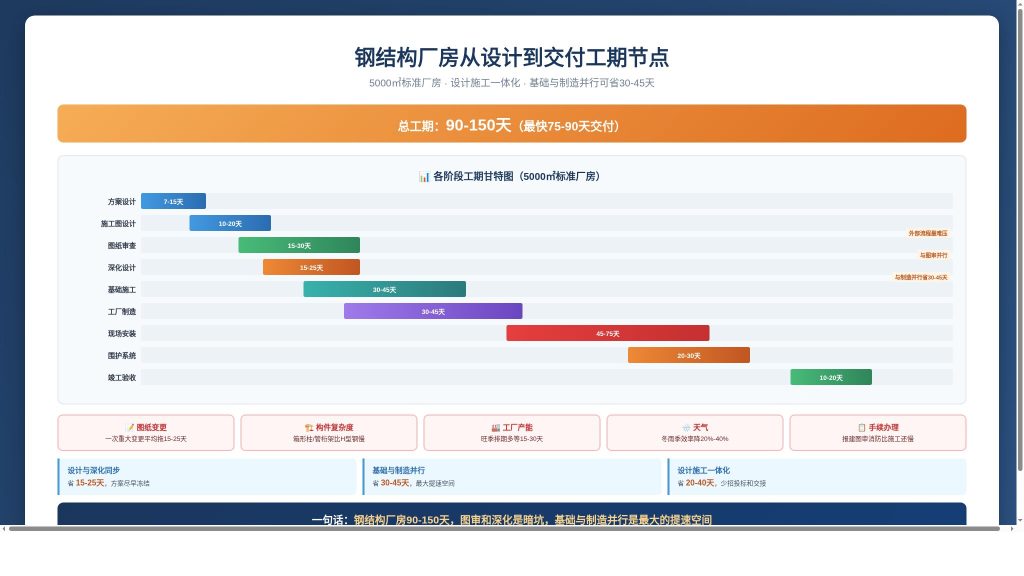

钢结构厂房从设计到交付的工期节点
业主最常犯的错误是”按混凝土厂房的周期排计划”。钢结构的优势恰恰在工期——大部分工作在工厂完成,现场只做拼装,理论上能比混凝土结构缩短 40%–60% 工期。
一、各阶段工期参考(5000㎡ 标准厂房)
| 阶段 | 工作内容 | 工作日 | 可压缩空间 |
| 方案设计 | 工艺布置、柱网、建筑方案 | 7–15 天 | 需求明确可压到 5 天 |
| 施工图设计 | 结构计算、施工图 | 10–20 天 | 标准厂房可压到 7 天 |
| 图纸审查 | 施工图审查、消防审查 | 15–30 天 | 这是外部流程,最难压 |
| 深化设计 | 加工详图、构件拆分 | 15–25 天 | 与图审并行可省 |
| 工厂制造 | 下料、组立、焊接、涂装 | 30–45 天 | 取决于产能排期 |
| 运输 | 分批到场 | 3–7 天 | — |
| 现场安装 | 吊装、校正、连接 | 45–75 天 | 与基础并行可省 |
| 围护系统 | 屋面板、墙面板、门窗 | 20–30 天 | 与安装部分重叠 |
| 竣工验收 | 分项验收、资料归档 | 10–20 天 | — |
关键路径:图审 + 深化 + 制造 + 安装。基础施工不在关键路径上,可以和工厂制造同步做。
二、影响工期的 5 个变量
1. 图纸变更 设计阶段改图成本最低,制造阶段改图要返工,安装阶段改图要拆。一次重大变更平均拖 15–25 天。
2. 构件复杂度 箱形柱、十字柱、管桁架比 H 型钢加工慢;需要电渣焊、厚板焊接的构件周期更长。
3. 工厂产能排期 旺季(3–6 月、9–11 月)产能紧张,排期可能多等 15–30 天。自有工厂比外协加工可控。
4. 天气 雨季、冬季施工效率下降 20%–40%,北方的冬歇期要提前考虑。详见钢结构冬季、雨季施工怎么保证不掉链子。
5. 手续办理 报建、图审、消防审查属外部流程,往往比施工本身还慢。流程见建钢结构厂房要办哪些手续?报建审批全流程。
三、怎么把工期压下来
| 方法 | 能省 | 前提 |
| 设计与深化同步启动 | 15–25 天 | 方案尽早冻结 |
| 基础与工厂制造并行 | 30–45 天 | 图纸深度足够 |
| 采用标准柱网、少异形构件 | 10–20 天 | 工艺允许 |
| 设计施工一体化 | 20–40 天 | 少一轮招投标和交接 |
| 分批发货、流水安装 | 10–15 天 | 现场场地够 |
最有效的是设计施工一体化——省掉设计院与施工单位之间的往返对接、招标周期和责任推诿。对比分析见钢结构厂房找设计施工一体化公司有什么好处?全流程交付 vs 分包对比。
四、工期排不上的典型原因
- 方案反复改 —— 工艺没定就做建筑,来回返工
- 图审卡住 —— 消防、节能不满足规范,退回重报
- 深化设计拖后 —— 等图审完才启动深化,白等一个月
- 构件到场不及时 —— 工厂排期没锁死,现场等料
- 基础与上部脱节 —— 地脚螺栓预埋偏差,现场扩孔返工
深化设计对工期的决定性影响,见什么是钢结构深化设计?为什么决定工期与精度。
常见问题
问:最快能多快? 答:标准厂房(无特殊工艺、无重型吊车),设计施工一体化 + 基础并行,最快 75–90 天可以交付。
问:冬天能施工吗? 答:能。焊接需预热、涂装避开低温时段,效率会降 20%–30%,但不至于停工。
问:怎么防止拖期? 答:开工前锁定”图纸冻结时间”和”构件到场计划”两个节点,写进合同,按月考核。

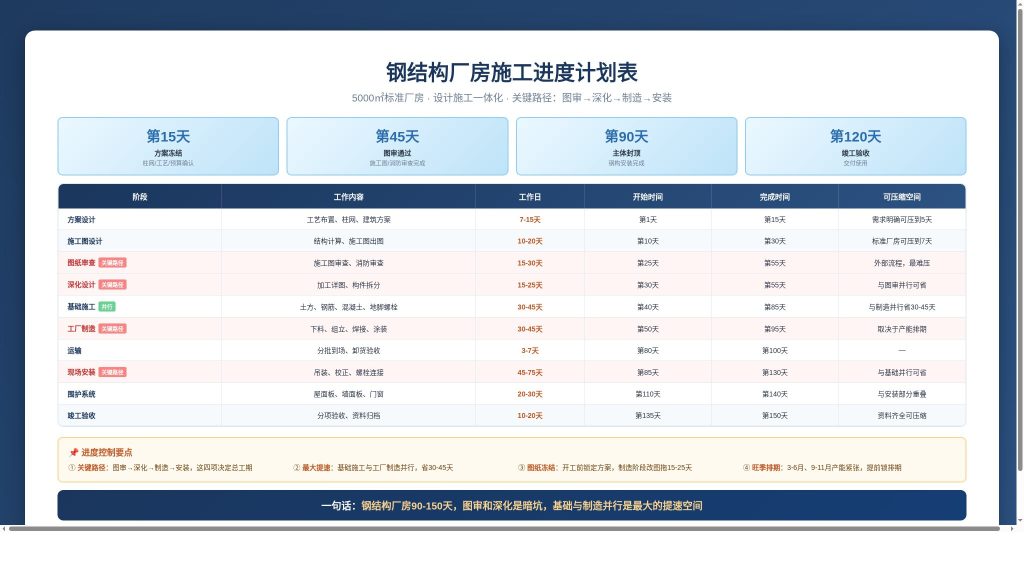

钢结构厂房施工进度计划表
一句话:钢结构厂房 90–150 天,图审和深化是暗坑,基础与制造并行是最大的提速空间。
