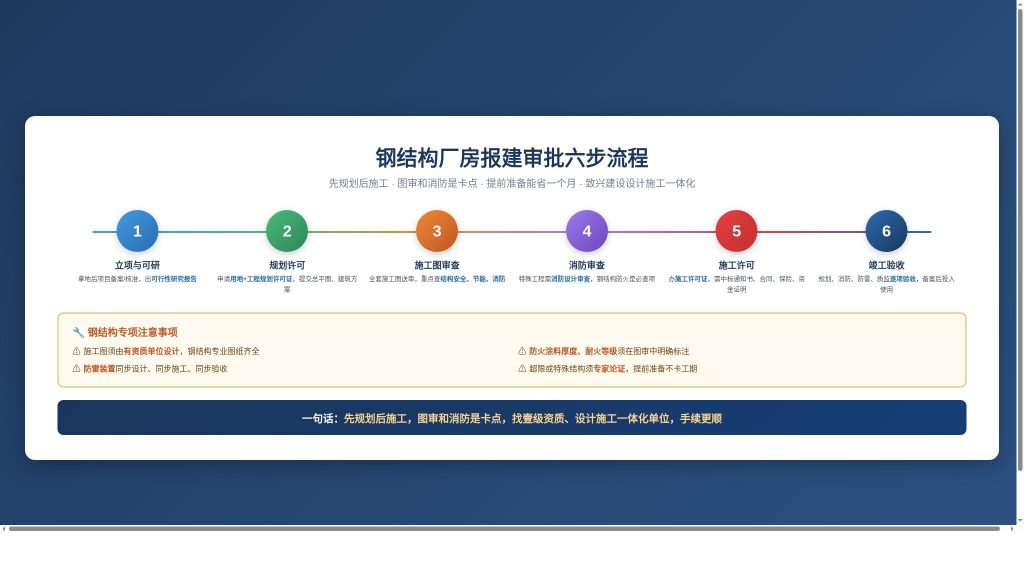

钢结构厂房报建审批流程示意

一句话答案:建钢结构厂房要过五关——立项备案 → 土地与规划(用地规划许可、工程规划许可)→ 施工图审查(含消防、人防、节能)→ 施工许可 → 竣工验收备案。全流程 45–120 天,其中图审和消防是最容易卡住的环节。
很多业主以为”把厂房建起来”是最难的部分,实际上手续往往比施工还慢。尤其是消防审查,方案不满足规范被退回重报,一次就是一个月。
一、全流程五个阶段
| 阶段 | 主要手续 | 办理部门 | 常见耗时 |
| 1. 立项 | 项目备案(或核准) | 发改部门 | 5–15 天 |
| 2. 土地规划 | 不动产权证、用地规划许可、工程规划许可 | 自然资源部门 | 15–45 天 |
| 3. 设计审查 | 施工图审查、消防设计审查、人防、节能 | 图审机构、住建、消防 | 15–30 天 |
| 4. 施工 | 施工许可证、质量监督、安全监督 | 住建部门 | 7–15 天 |
| 5. 竣工 | 竣工验收、消防验收、竣工备案 | 住建、消防 | 15–45 天 |
钢结构项目的特殊点:因为是装配式建筑,很多地区有绿色建筑、装配率的额外指标要求,要在方案阶段就确认。
二、各环节要准备什么
1. 立项备案
- 项目申请报告(或备案表)
- 营业执照、法人身份证明
- 土地证明材料
- 能耗说明(高耗能项目要能评)
2. 工程规划许可
- 建设用地规划许可证
- 建设工程设计方案(总平面、单体方案)
- 环评批复(视项目类型)
- 消防设计文件
3. 施工图审查
- 全套施工图(建筑、结构、水暖电)
- 结构计算书
- 消防设计专篇
- 节能计算书
- 钢结构构件计算与节点详图
4. 施工许可
- 施工合同、监理合同
- 施工单位资质证书、安全生产许可证
- 施工图审查合格书
- 质量安全监督手续
三、最容易卡住的 4 个环节
1. 消防设计审查
工业厂房的消防审查要点:
- 火灾危险性分类(甲、乙、丙、丁、戊类)—— 决定后续所有要求
- 耐火等级(一般二级)
- 防火分区面积(丙类二级多层 4000㎡,单层 8000㎡ 等,具体按 GB 50016)
- 疏散距离与安全出口数量
- 消防车道与登高面
钢结构本身的防火要求:柱 2.5–3.0h、梁 1.5–2.0h(二级耐火),靠防火涂料实现。
2. 环评
有焊接、涂装、机加工的项目要做环评。喷漆房、抛丸机的废气排放是常见卡点。
3. 节能与绿色建筑
部分地区要求装配式建筑装配率达标、绿建星级达标。钢结构的装配率评分见钢结构为什么是装配式建筑的主流?装配率、政策与选型全解。
4. 竣工验收
需要准备完整的竣工资料,包括钢结构的焊缝探伤报告、涂层测厚记录、高强螺栓扭矩记录——这些必须在施工过程中就留存,事后补不了。验收阶段的质量检查要点,见钢结构厂房常见质量问题与避坑指南。
四、怎么压缩手续时间
| 办法 | 能省 | 说明 |
| 提前做环评、能评 | 15–30 天 | 与方案设计并行 |
| 方案阶段就考虑消防 | 避免退回 | 消防不合格退回一次 30 天 |
| 深化设计与图审并行 | 15–25 天 | 图审意见同步修改 |
| 选熟悉当地流程的施工单位 | 10–20 天 | 少走弯路 |
| 全程资料同步归档 | 验收快 | 竣工资料不齐,验收卡住 |
设计与施工一体化在手序办理上也有优势——资料统一、责任清晰,不用在多家单位之间来回收集盖章。见能否提供设计、施工一体化服务?一体化交付全流程解析。
五、各阶段注意事项
| 阶段 | 易犯错误 | 后果 |
| 立项 | 项目性质填错 | 后面全部推倒重来 |
| 规划 | 未批先建 | 罚款、停工、甚至拆除 |
| 图审 | 消防专篇不满足 | 退回重报 |
| 施工许可 | 未办证先开工 | 责令停工、罚款 |
| 竣工 | 资料缺失 | 无法备案,拿不到证 |
最不能碰的红线是”未批先建”。有些业主为了赶工期先动工,一旦被查,停工损失远超省下的时间。
常见问题
问:手续办不下来可以先施工吗? 答:不可以。必须取得施工许可证才能动工。基础施工也不行(部分地区允许提前做场地平整和临建)。
问:钢结构厂房要不要做消防审查? 答:要。工业厂房属于消防设计审查范围,验收时还要做消防验收(或备案抽查)。
问:全流程最快多久? 答:资料齐全、流程顺利的情况下 45–60 天。卡在消防或环评上,3–6 个月也常见。整体工期安排见从设计到交付一般需要多久?钢结构厂房工期全周期拆解。

钢结构工程施工许可手续办理现场
一句话:五关走完才能合法投产——立项、规划、图审、施工许可、竣工验收。最容易卡的是消防和环评,最不能碰的红线是未批先建。
